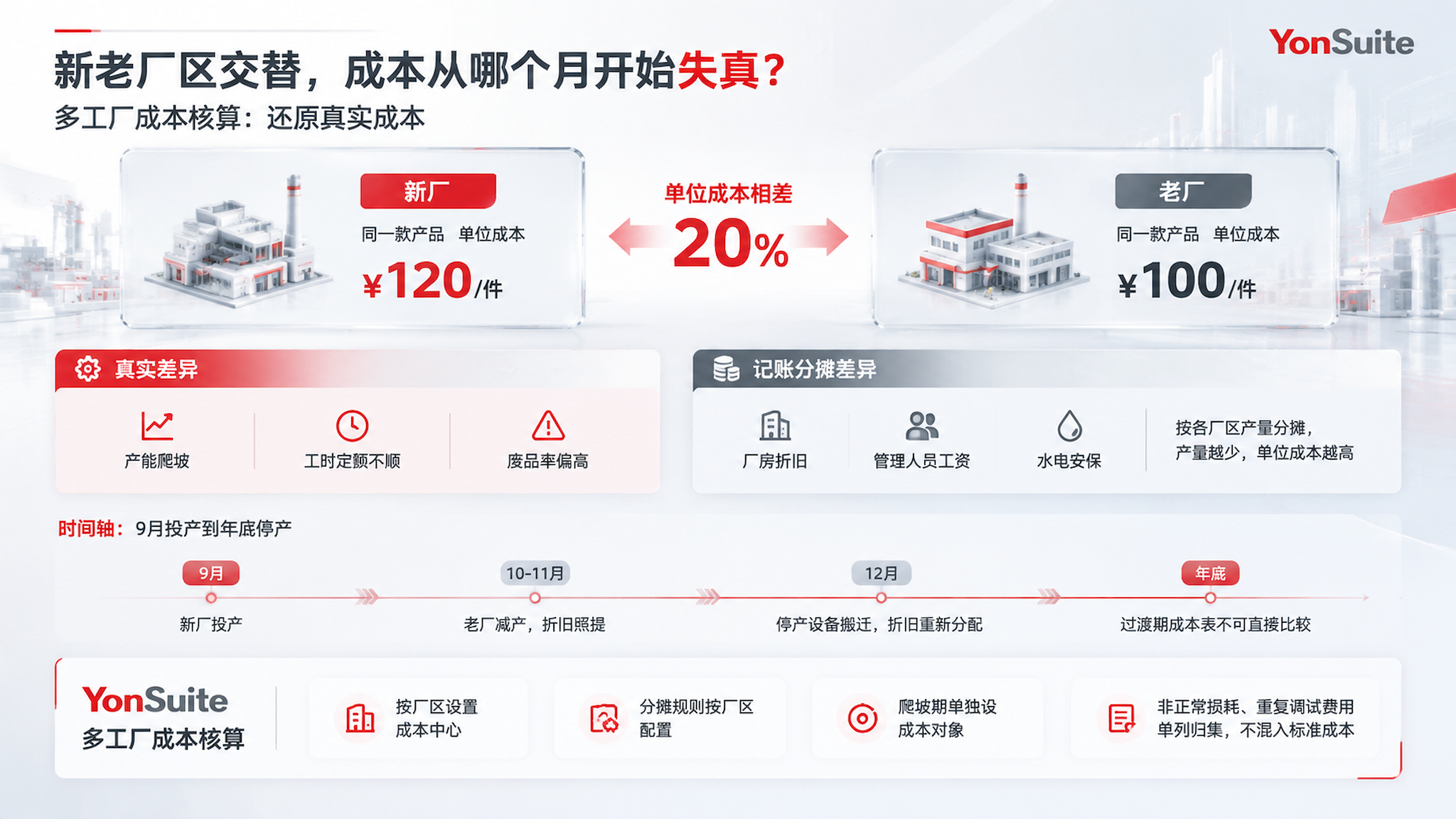

新厂九月投产,老厂按计划要撑到年底。同一个月里,同一款产品在两个厂区各做了一批,月底一算,新厂那批的单位成本比老厂高出两成。
这个差额有一部分是真的。新厂产能爬坡,工时定额还没跑顺,废品率也高。另一部分是记账造成的:两地的厂房折旧、管理人员工资、水电与安保,各自摊到自己厂区的产量上,产量少的一方单位成本自然被抬高。
两张成本表并排放在一起,差额会自己说话。同一款产品在两个厂区差出两成,销售拿着它们去报价,报哪一张都不踏实。管理层看到毛利率一个月里掉了几个点,问下去才发现是分摊基数变了,产品本身没有变。YonSuite 可以按厂区单独出成本表,两张表并排放在一张报表里,差异的来路一眼能看明白。
时点问题藏在后面。老厂减产之后,折旧仍在计提,分摊基数却变小了,单位成本被推高;等老厂停产、设备搬走,这笔折旧又要重新分配。两个动作之间隔着几个月,中间几个月的成本表彼此没有可比性。
报价如果照抄这几个月的成本,就会把过渡期的异常当成常态。过渡期的成本管理不是把每一笔费用摊薄,而是先把那几个月的异常从表里挑出来,再决定怎么记。更稳妥的做法是把爬坡期单独设一个成本对象,把非正常损耗、重复调试的费用单独归集,不混进标准成本。
YonSuite 的多工厂成本核算可以按厂区设成本中心,分摊规则按厂区分别配置。爬坡期的费用单列之后,正常生产的单位成本才不会被过渡期拖累。
爬坡期的指标也要单独看。人均产值、设备综合效率、单位工时产出,这三个数在爬坡期都不具参考性,拿它们考核新厂团队,只会逼着车间把难做的订单往后推。等产能利用率稳定在计划区间,再把指标接回考核。
设备这一层还有另一笔账。搬过去重新安装、重新调试,支出算资本化还是当期费用,直接影响新厂头几个月折旧的基数。装完还要试产,试产出的小批量产品能不能对外销售,又牵出收入与成本两头的问题。
| 并行期的费用 | 原来记在哪里 | 过渡期容易错在哪里 | 建议的处理方式 |
| 厂房与设备折旧 | 厂区制造费用 | 减产期分摊基数缩小,单位成本虚高 | 停产后单独归集,不摊入在产成本 |
| 搬迁与安装支出 | 在建工程或修理费 | 资本化与费用化界限模糊 | 按是否延长寿命或提高产能判断 |
| 试产损耗与废品 | 生产成本 | 与正常生产混在一起 | 单设爬坡期成本对象 |
| 人员跨厂支援 | 人工成本 | 两地重复计入或者漏计 | 按工时归属,跨厂结算留单 |
四类费用的共同点是它们都发生在两个厂区之间,归属一旦按厂区简单切分就会失真。真正要防的是把爬坡期的异常混进标准成本,让下一年的报价建立在一个虚高的基数上。把这些费用先单独归集,再决定摊不摊、摊多少,成本表才有可比性。
老厂在江苏,新厂在安徽,两边是两个独立法人。一批已经投料一半的在制品要从老厂转到新厂继续加工,仓库开一张调拨单,财务这边却要当成一笔销售处理。
法人之间的货物转移,在增值税上就是应税交易,要开票、要计税,价格还不能随手定。定高了,新厂成本虚增,报价失去竞争力;定低了,老厂利润被压,税负分布失真。转移定价这件事在过渡期最容易被临时拍一个数。这批料在系统里不是一次出库,而是一次销售加一次采购,两头都要有单据。
合并报表层面又是另一套逻辑。这批在制品在老厂账上已经含了一部分毛利,转到新厂继续加工,毛利还没有对外实现,合并时要抵销。单个法人看是两笔正常业务,合起来看是一笔内部周转。
结算价怎么定,实务里有三种做法:按成本加成、按市场价折扣、按老厂原价平转。成本加成最容易被税务接受,市场价折扣最贴近独立交易,原价平转最省事,也最容易被追问。选哪一种要写进关联交易文档,年内不要来回改。YonSuite 的内部结算价可以按物料、按订单或者按固定比例设置,规则定下来就能重复用,不必每次手工填价。
系统要能同时出两套结果:法人账按内部结算价记收入与成本,合并账把未实现利润抵掉。YonSuite 的多账簿与内部交易处理把这两个视角分开,抵销分录按月跑,不必等到年末才发现差了几十万。
单据流也要跟着设计。老厂出库单、运输单、新厂入库单,三张单据对应一笔内部交易,缺一张,合并抵销时就少一个依据。YonSuite 的内部交易可以把三张单据挂到同一个业务号上,抵销时按业务号取数,不必靠财务手工配平。
搬迁补偿款的归属也要提前定。补偿给的是老厂所在地,钱进了老法人,重置的资产却建在新法人名下。这笔钱在新老两个法人之间怎么走,是增资、是借款、还是资产划转,三种处理方式对应的税负差得很远。
跨省还牵出税源迁移。老厂的留抵税额、尚未抵扣完的进项、已开票未交付的订单,都要在迁移前后有个交代。这些事由财务牵头,但单据在业务系统里,系统不给财务看得见的路径,财务就只能靠手工台账追。
第三种处境更轻:新厂房是租的,设备留在老厂继续用,新址只做总装与交付。看着最省事,实际上是三种里最难管的一种。
因为生产被拆成了两段。前段在老厂,后段在新址,中间靠运输连接。一张工单在两个地点之间走,投入的料、耗用的工时、在途的时间,分属两套记录,成本要拼接起来才是完整的。
批次追溯在这里最脆弱。追溯靠的不是一张总表,而是每一道转序留下的记录。客户要求从成品批号追到原材料批次,中间跨了一次运输与一次转序,转序没有单据,链条就断在运输这一段。链条一断,出现质量问题时只能整批召回,损失由自己承担。
客户审核也是硬约束。新址要重新通过体系审核,汽车与医疗类客户还要求重新做过程审核与首件批准。这段时间里,同一款产品可能同时存在两个批准状态,发货要按客户与地址分别控制,发错就是批量退货。
发货控制要落到单据上,不能落在人的记性上。同一料号两个状态,订单录入时按客户加收货地址校验,状态不符直接拦住。YonSuite 可以把认证状态挂在客户与物料的关系上,发货时自动比对,业务员不必每次都去问质量部。
YonSuite 的跨组织委外与工序转移可以把两段生产接在一张工单上,转序发生一次就留一条记录。批号跟着工单走,运输不再是黑洞,追溯链条也不必靠人工补。
这类轻资产过渡还有一笔隐性成本:摊销。装修、水电增容、设备基础、检验室改造,这些支出金额不小,租期却可能只有三年。资本化还是费用化,摊销年限按租赁期还是按资产寿命,选择不同,每年的利润曲线完全不同。YonSuite 的长期待摊费用可以按租赁期排摊销计划,租约续签时改一次期限,后面各月自动跟着重排。
转序、认证与摊销三处都没有单据的时候,过渡期的成本还能算给谁?
三种处境放在一起看,共性比差异更值得记。设备、批次、未完工单、客户承诺,四样东西在搬迁中都可能丢,丢的方式不同,爆出来的时间也不同。
设备丢的是身份。资产卡片上的存放地点没改,盘点时两台设备在一个厂区凭空出现,在另一个厂区凭空消失。折旧照提,维修却找不到人,等到要处置时才发现实物早已锈在角落。YonSuite 的资产卡片把存放地点、使用部门与保管人放在同一页,搬迁时改一处,盘点表跟着变。
批次丢的是来源。跨厂调拨按料号走,批次号换成了新厂的内码,客户来查原料来源时答不上来。这一条在食品、医药与汽车件上,足以让整批货退回来。
未完工单丢的是成本。老厂关账时还有一批在制,工单没有转移就核销了,已投的材料与工时留在老厂的成本池里,新厂接着做却没有承接这部分成本。这一单的毛利永远是错的,而且会连着错到下一年。YonSuite 的跨组织工单可以带着已投成本一起转,转到新厂时成本不重新起算。
客户承诺丢的是依据。合同主体、交货地址、认证状态、账期,四项里任何一项变更没有传到系统,发货就可能发给一个已经不存在的收货地址,对账时双方各拿一份合同。
| 四张底图 | 迁移时最常丢什么 | 什么时候会爆出来 | 系统里靠什么留住 |
| 设备身份 | 存放地点、使用部门、折旧归属 | 年度盘点与处置时 | 资产卡片的变更记录 |
| 批次库存 | 原批次号、检验状态、来源供应商 | 客户追溯或者质量投诉时 | 批次属性与调拨单 |
| 未完工单 | 工单号、已投料成本、工序进度 | 第一份跨厂成本报表时 | 跨组织工单与在制结转 |
| 客户承诺 | 合同主体、交货地址、认证状态 | 发货或者客户审核时 | 客户主数据与订单版本 |
四张底图放在一处,能看出一个共同点:它们都不是财务报表,而是财务报表的取数来源。底图丢了,报表还能出,只是数字不再对应任何实物。补的办法通常是回头做一次全量盘点与主数据清洗,代价往往比当初多留一个字段高得多。
迁移清单可以按这四张底图来列。每一项写清迁移前状态、迁移后状态、责任人、验证方式,四列填完才算搬完。清单不追求长,追求每一项都能被验证:设备扫得到、批次查得到、工单打得开、合同对得上。YonSuite 的资产卡片与批次档案都带变更记录,验证时按改动时间筛一遍,没跟上的一眼就能看见。
先把爬坡期单独设成成本对象,把非正常损耗、重复调试、试产废品从标准成本里拿出来;再按厂区设置成本中心,让分摊规则与各自的产量匹配。减产期的折旧不要硬按产量分摊,停产后单独归集更接近实际。等两个厂区都进入正常节拍,再比较单位成本,这时的差异才有管理含义。YonSuite 可以把两个厂区的成本表按同一口径并列输出,比较才有基准。
按工单转,不按料号转。工单带着已投料成本、工序进度与批次信息一起过去,新厂接着做,成本才能接得上。两个法人之间的转移要按内部结算价开票计税,合并层面再抵销未实现利润。只按料号调拨的做法最省事,代价是这批在制的成本在新厂重新起算,毛利永久失真。
按 2012 年第 40 号公告,搬迁期间的搬迁收入与支出可以暂不计入当期应纳税所得额,在搬迁完成年度汇总清算,搬迁所得并入当年应纳税所得额。搬迁完成年度有两种认定:五年内任何一年完成搬迁的那一年,或者时间满五年的那一年。逾期未向主管税务机关报送搬迁依据与规划的,按非政策性搬迁处理。
看这笔支出改变了什么。只是拆装、运输、重新就位,通常计入当期费用或者按大修理处理;如果同时做了技术改造、延长了使用寿命或者提高了产能,就应当资本化,计入固定资产原值。重新安装后需要大修理才能使用的,按公告规定以净值加大修理支出作为计税成本,再按尚可使用年限计提折旧。YonSuite 的资产卡片可以把改造支出并入原值,折旧年限同步调整。
把认证状态做成客户主数据的一个字段,发货时按客户与地址双重校验。同一款产品在过渡期可能同时存在两个批准状态,销售接单前先看状态,不要等排产完才发现不能发。认证周期通常以月计,交付承诺要按认证完成时间倒排,不能按产能倒排。
可以调,但要按批次调,不能只按料号调。批次号、检验状态、供应商来源三项跟着走,客户追溯时才答得上来。两个法人之间还要按内部结算价开票,不能只做库存移库。调拨单上最好带上原工单号,后续出现质量问题时能一并追溯。YonSuite 的调拨单可以同时带原批次与原工单,货到了新厂仍能反查来路。
建议一套。两套系统最直接的代价是主数据出现两个版本,物料、客户、供应商各维护一份,每月对数的动作永久存在。多基地的差异集中在组织、账簿、成本中心与调拨规则上,这些都可以在同一套系统里按组织配置。YonSuite 的多组织与多账簿结构支持这种分层,前提是组织层级在项目初期就设计清楚。
· 《企业政策性搬迁所得税管理办法》(国家税务总局公告 2012 年第 40 号发布),含第十五条搬迁期间收入支出暂不计入当期应纳税所得额、第十七条搬迁完成年度的两种认定、第十九条视为完成搬迁的两项条件、第二十二条逾期报送按非政策性搬迁处理、以及搬迁资产税务处理的相关规定
· 财政部《企业会计准则第 4 号》(固定资产),关于固定资产后续支出的资本化条件、折旧起止期间的规定
· 财政部《企业会计准则第 33 号》(合并财务报表),关于内部交易未实现利润抵销的规定
· 财政部《企业会计准则第 1 号》(存货),关于存货成本构成与跌价准备的规定
· 用友官方资料中关于 YonSuite 多组织与多账簿、内部交易处理、多工厂成本核算、批次管理、跨组织工单与 YonWork 统一智能入口的产品与方案表述
