进销存的设计前提是料自己买、货自己卖、批量相对稳定。这套前提放在标准件上成立,放在按单生产上第一天就散了。
按单生产的形态完全是另一回事。图纸由客户给,材料常常指定牌号,工艺路线一张单一个样,中间可能还要过两三道外协。同一台机床上午干铝合金,下午换不锈钢,工装与刀具跟着换一轮。产量从来不是一个数字,而是几百张单各自的小批量之和。
一家做非标零部件的企业,三个车间、十几台设备,每月在制工单三百多张。计划员用一张表格排产,客户临时插单时,他只能凭记忆判断哪几台设备还压着活。结果是闲的闲、堵的堵,交期一改再改,车间天天加班却始终赶不上进度。
偏差不止停在排产。返工一次,工件要走回上道工序重排;丢件一次,整批交期都要往后退。这些波动在表格里只表现为一个数字变动,看不出是哪台设备、哪道工序、哪张工单造成的。
采购这一端同样别扭。棒料按整根买,按重量领,一张单用不完的余料退回仓库,系统里没有位置登记,下一张单想复用也无从查起。材料账与实物账就这样一天天拉开。
交期的压力最终会转成加班。订单小、品种多,客户还都催得急,计划排不过来只能靠延长工时硬扛。加班一多,质量波动与人员流失跟着上来,形成一个往下走的循环。打破它的入口,仍然是让计划部门拿得到现场的真实数据。
报价周期也是一道坎。客户招标常常只给两三天响应时间,业务员拿着上月的成本表估价,材料价格一变,报出的数字就和真实成本分了家。等单子做完才发现偏差,客户关系先承受了一次本可避免的解释。这类偏差不是业务员不够细心,而是报价那一刻手上没有当期的成本底稿。
这一层的缺口并不在系统规模够不够大,而在于每一张小单都需要一份独立的成本底稿,纸质工单给不出这份底稿。
YonSuite 把工单(订单)设为按单生产的最小管理对象,报价、投料、报工与结算都挂在同一张单上,就是冲着这个缺口去的。图纸、工艺与材料清单跟着工单走,工单(订单)成了唯一的管理入口。
换个问法更容易想明白:如果没有系统,这三百张单这个月消耗了多少把刀具、多少小时调试、多少公斤余料,谁能当场答上来?
先切工序与报工,不要先买排产算法。这是顺序问题,不是取舍问题。
排产效果取决于输入数据的质量。设备可用时间、工序标准工时、换产准备时间、工件此刻停在哪一道,这些参数如果还留在班组长的记忆里,再好的算法也只能算出漂亮但落不了地的方案。把工序流转的过程变成系统里的记录,排产才有地基。
最容易失控的一类偏差,是工件在车间靠纸质单据传递,传着传着就找不到了。计划部门以为这批货在打磨,实际还卡在上道工序等工装。等客户催货时才发现,中间已经空转了三天,而这三天没有任何一条记录能证明该由谁负责。
某家做精密件的企业做过一次统计,一个月丢件与漏工序加起来有二十多起,每起都要靠班组长回忆来还原。这类问题的代价很少体现在赔了多少料上,更多体现在计划部门失去了对现场的判断力。
齐套是另一个卡点。一张非标件的工单可能用到五六种棒料,缺其中一种就开不了工。缺料信息如果只留在采购的表格里,计划部门排产时看到的仍是物料齐备,等到开工当天才暴露,整台设备空等一天。YonSuite 把可用库存与工单占用库存分列,排产取的是可用数,缺料才会在排产阶段就暴露出来。
还有一层落在设备上。同一台机床轮番加工不同工件,换产准备时间往往超过实际切削时间。换产耗时如果没有记录,产能就会被系统性高估,交期承诺也就失去依据。YonSuite 让换产时间作为一道工序数据留下来,是让排产回到地面的最后一步。
把工序报工搬进系统之后,做法会变得具体。每道工序开工与完工各确认一次,投入数、产出数与报废数成对记录,工件停在哪道工序、停了多久,计划员在屏幕上一眼能看到。这一段跑顺,排产的约束条件才从估计值换成实测值。
YonSuite 在这一环的着力点,是让工艺路线与工序报工绑在同一张工单上,流转过程自带数据,车间不必额外补一张统计表。设备稼动与人员工时顺着同一条链路留下,后续的成本归集不用再靠倒推。刀具领用也可以挂在工序上,刀具寿命与加工件数对得上,换刀就从经验判断变成数据判断。
换产耗时不只是一笔成本,它同时是排产的一个约束。设备日历里如果只登记生产时间,没有把换产与保养的占用算进去,排出来的计划必然超载。这也是先有工序数据、再有排产工具的原因,顺序反了,工具再好也落不了地。
标准化这一步常被跳过,但它决定报工能不能落地。同一道「车削」,有的班组记成「精车」,有的记成「车工」,编码不统一,工时统计出来也没有可比性。YonSuite 在工序主数据层的做法是把工序编码与工艺路线集中维护,车间按统一口径报工。
把工序流转变成记录,排产才从一道经验题变成一道数据题。
口径可以商量着改,数据缺失没有商量的余地。
报价失准常见的来源有四种,它们的解决难度和优先级并不一样。
| 偏差来源 | 典型表现 | 解决难度 |
| 材料消耗估不准 | 边角料与报废未登记,按图纸理论重量报价 | 中,需先建立领料与退料登记 |
| 工时估不准 | 调试、对刀、首件检验的辅助工时没人计 | 高,需工序级报工支撑 |
| 外协费用滞后 | 表面处理加工费月底才结算 | 中,需发出回收与对账机制 |
| 换产损失未计入 | 频繁换工装造成的停机没落到订单上 | 高,需设备稼动记录 |
四类偏差里,材料消耗与换产损失涉及的金额通常最大,却最容易被当成车间的日常损耗忽略过去。稳妥的做法是先统计自身近三个月的报价偏差投向哪一类,再决定先补哪一块数据,而不是把所有口径一次改完。顺序对了,第一轮改动的收益才看得见。
一张真实的单子能说明这件事。某批不锈钢法兰报价八万元,闭单核算后实际成本九万四千元。差额里一万元来自材料,四千元来自两次返工的机时。同一批货,如果领料时登记了余料、返工时记了工时,差在哪一环当场就能看出来,下一轮报价也有了调整方向。

成本能不能算准,取决于它下钻到哪一层。只到产品一级,同一款零件不同批次的差异被平均掉;到工单一级,能看出哪张单赚了钱;再到工序一级,才看得出钱是多花在材料上,还是多花在机时上。
三层不必一次做到。起步阶段先把工单一级跑通,让每张单有自己的料、工、费;数据连续三到六个月之后,再往工序与批次下钻。
YonSuite 的多维成本核算支持按产品、工单、批次与工序几个口径同时归集,为的是让这条下钻路径走得通,而不是停在报表的合计行。
材料消耗的准确性还受计量单位影响。钢材按公斤采购、按根领用、按件交付,三种单位在系统里如果没有换算规则,实际消耗就无法与图纸重量对齐。这类基础数据看着琐碎,却是材料偏差能否被算出来的前提。

外协的难处不是加工费谈不拢,而是物料权的转移与数量对不上。料发出去了,成品回来了,中间少多少、损耗是否在约定范围内,靠电话确认。约定比例一旦模糊,双方每次都各让一步,一年下来让掉的钱能顶上一台新设备。
收口的办法是把外协当成一道工序来管。发出时按工单与批次登记数量,回收时记录合格数与不合格数,加工费按实际回收数结算,超出约定损耗的部分单列成异常项。

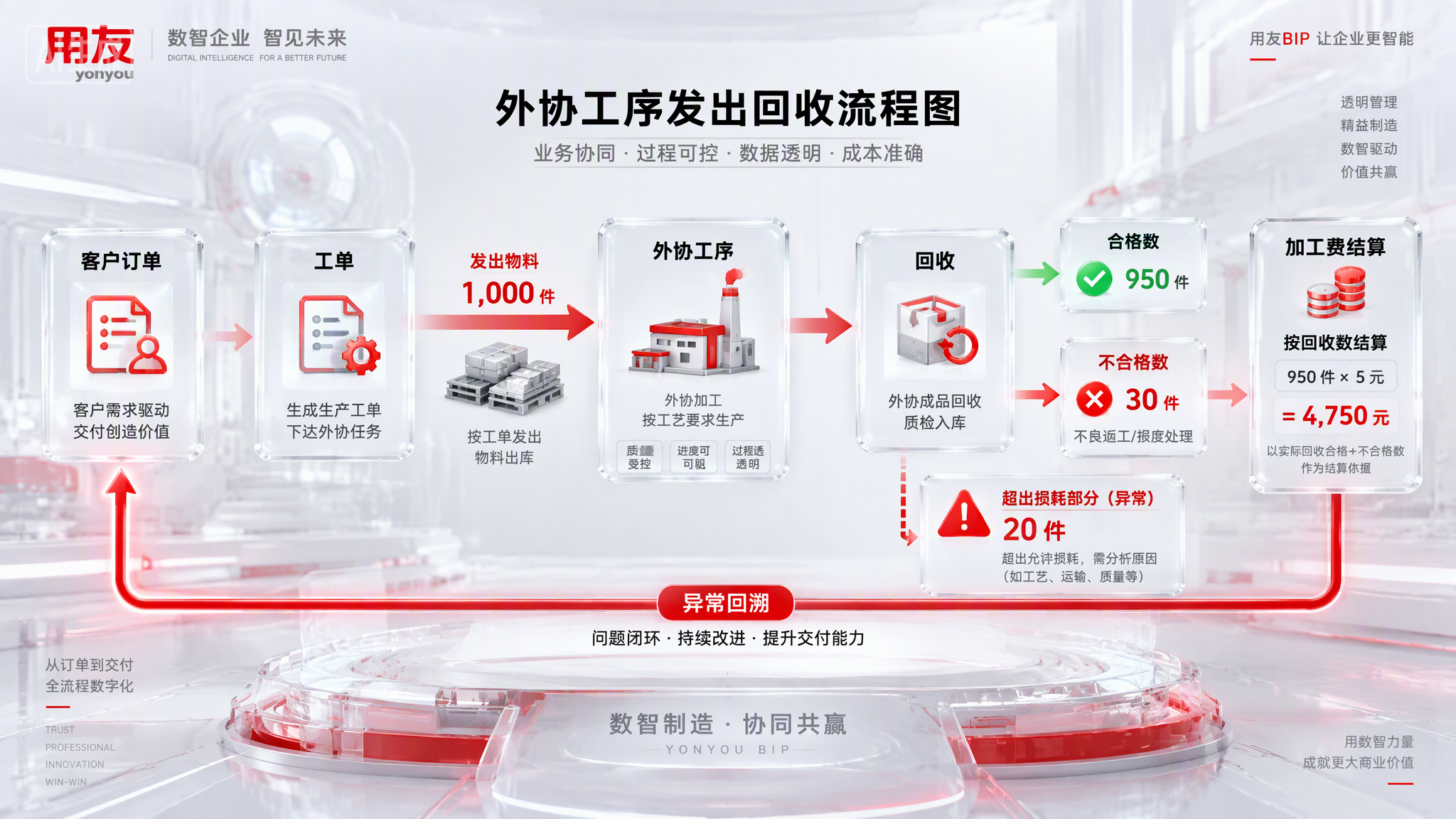

这套做法在 YonSuite 里对应的是工序委外的发出与回收单据,与工单绑定后可一路回溯到客户订单与责任班组。
对账口径也要提前说清。按发出数结算还是按回收数结算,超损由谁承担、按什么比例承担,这些写进合同条款,系统才能把规则配进去。等到月末扯皮时再协商,双方都不会让步。

余料与报废是另一笔常被抹掉的成本。棒料下料剩下的短料,多数企业直接当废料处理,不计成本。可这部分材料已经付过钱,它本该回到那张工单的材料消耗里,而不是凭空消失。
下料环节登记余料规格与数量,能复用的回到库存并标注可适用牌号,不能复用的按报废归到原工单,材料利用率才成为一个可以逐年改善的指标。
YonSuite 的库存管理支持余料按规格单独存放与查询,下一张单下料时可以先看余料再定采购量,采购资金也能省下一块。
先有领料与报工的记录,才有可复算的成本;报价要谈准确,前提是数据先留在系统里。YonSuite 让标准成本与实际发生额共用一套工单口径,报价与闭单之间的差额因此可以被逐条解释,而不是留到年底做一次总账。
报价的胜负不在销售让了多少价,而在成本底稿里那几笔没人愿意记的小账。

到了演示环节,把问题集中到数据模型上,比听完一整场方案介绍更有价值。
| 提问 | 需要看到的证据 |
| 一张工单能否按工序报工 | 现场演示:某道工序开工完工,在制数随之变化 |
| 边角料与报废能否回到工单 | 演示登记余料后,该工单材料消耗同步更新 |
| 外协发出与回收能否对账 | 演示一键生成外协对账单,超损单列 |
| 辅助工时能否归集 | 演示调试与对刀工时进入工序成本 |
| 报价成本与闭单成本能否比对 | 演示同一工单的标准与实际偏差表 |
| 多品种插单后交期能否重算 | 演示插入一张急单,受影响批次自动重排 |
| 同一材料不同牌号能否分开计价 | 演示材料主数据的牌号与规格字段 |
这份清单要按顺序追问。前两条过不了,后面的对账与偏差分析都不必再看,因为数据底座本身不成立。还有两条容易被话术盖过去的追问。一条是多品种下的排产约束怎么表达,换产准备时间能不能按设备与工装分别设置;另一条是成本对象能不能从工单下钻到工序再到批次,只有下钻得下去,报价偏差才找得到出处。这两条答不上来,方案再漂亮也只是报表层面的完整。
落地顺序则要克制。不要一次把报价、排产、成本、看板全铺开,先把报价与报工这两端跑通。
1. 在 YonSuite 中梳理工艺路线与工序主数据,合并历史重复编码,明确标准工时与换产准备时间。
2. 让领料、退料与余料在系统内生成单据,先让材料账与实物账对得上。
3. 把工序报工搬进车间,建立投入、产出与报废成对记录的规则。
4. 打通报价与闭单,用真实数据回算偏差,逐步替代经验加成。
按单制造的系统建设不是把模块装齐,而是先让料和工时回到工单上;这两笔对得上,报价才有资格谈准确。
第一步把工艺路线和工序主数据理顺。工序编码、标准工时、换产准备时间、外协工序的损耗约定,这些要先能在系统里表达出来,后面的成本与排产才有共同语言。第二步是选一条产线做试点,先让领料与报工跑通。顺序颠倒,先铺全模块再回头清数据,返工量会成倍增加。
要建,但可以分层。常用规格做成标准模板,特殊尺寸通过选配参数生成,不必每个型号都手工录一遍。关键是材料的牌号与规格要在主数据里分得清,否则同一根棒料的消耗会被算到两个口径上。YonSuite 的物料与工艺主数据支持这种分层维护方式。
先看数据底座,再看算法。如果设备可用时间、工序标准工时、工件当前位置都还是估计值,APS 排出来的计划在现场落不下去,几次之后计划员就不用了。稳妥的顺序是先跑通工序报工,积累三到六个月的实际数据,再引入排产排程能力。
靠工序报工,不靠事后统计。开工与完工各确认一次,工时自然留下,不必让统计员月底补录。车间最反感的是额外填表,所以录入动作要压在这一步上。数据连续之后,工时就成了报价的实测依据,它的管理价值比考核价值更大。YonSuite 把工时归集到工序与工单,车间少一道统计,财务多一份依据。
要进。这部分材料已经付过钱,不进系统就等于把它从成本里悄悄抹掉。做法是下料环节登记余料规格与数量,能复用的回到库存,不能复用的按报废处理并归到原工单。YonSuite 支持余料按规格单独存放与查询,下一张单下料前先看余料,采购量也能省下一块。口径定下来之后,材料利用率才是一个可以逐年改善的指标。
用单据说话,不用电话说话。发出与回收都生成单据,请对方签字确认,加工费按回收数结算,超损单列。制度先立住,配合度自然会跟上。若对方连数量都不愿意确认,这家外协的风险本身就该重新评估,这也是 YonSuite 把委外纳入工序管理的现实理由。
两期比较稳妥。第一期做材料账与工序报工,目标是把工单的成本底稿攒出来;第二期再做排产排程、外协对账与经营分析。第一期约一个季度能看到材料账对齐,第二期通常再看两个季度。YonSuite 的模块化部署方式适合这种分期推进的做法,不必一次投入到位。
· 国家统计局 2026 年 7 月 27 日发布的《2026 年 1 至 6 月份全国规模以上工业企业利润数据》及国家统计局工业司首席统计师于卫宁的解读,含制造业利润总额增速、通用设备制造业与专用设备制造业利润增速
· 国家统计局同期发布的规模以上工业企业营业收入、应收账款平均回收期与产成品存货周转天数
· 工业和信息化部《优质中小企业梯度培育管理暂行办法》附件中「专精特新中小企业认定标准」的数字化水平指标与评分档次
· 工业和信息化部《中小企业数字化水平评测指标》及其在地方中小企业数字化转型试点申报中的运用,相关表述见地方中小企业主管部门公示的申报细则
· 工业和信息化部等八部门 2025 年 7 月印发的《机械工业数字化转型实施方案》中关于装备制造领域数字化转型重点任务的公开内容,相关要点见制造业数字化转型综合信息服务平台公示的公开通知
· 用友官方资料中关于 YonSuite 机加工与五金制造行业方案、工序委外发出与回收、工序报工与多维成本核算的产品与方案表述,以及 YonWork 企业 AI 工作台的相关说明
